10. Windchill 工程变更管理 2
10. Windchill 工程变更管理 2

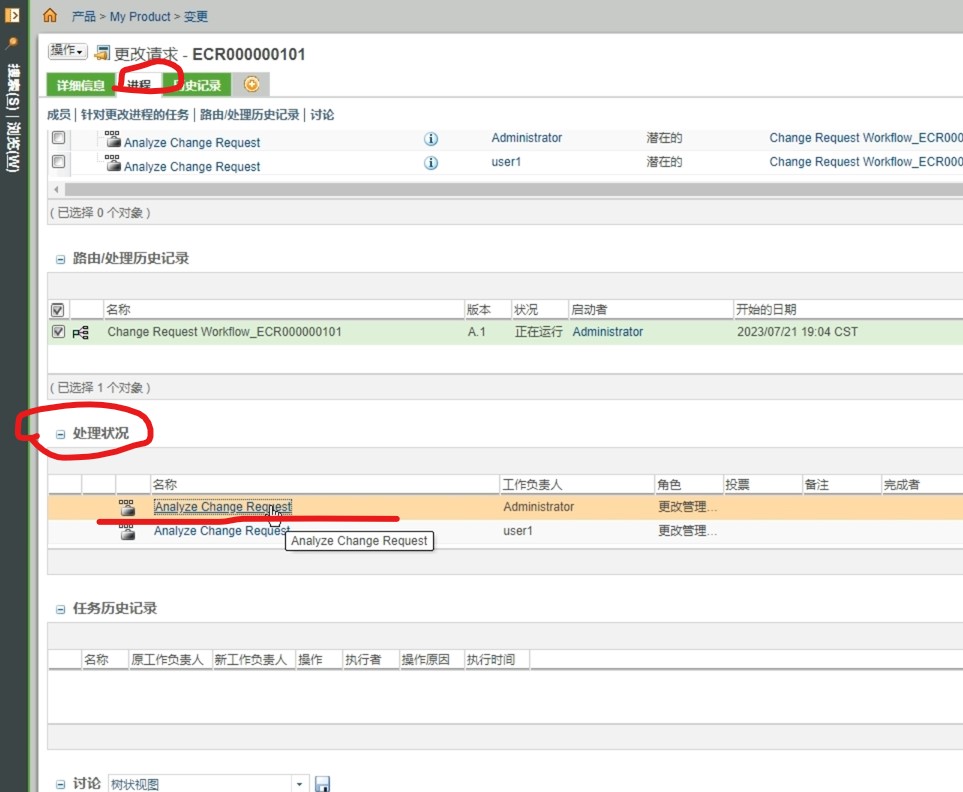

我们点击进程看一下他的流程情况,现在是到了分析变更请求,这样一个节点,我还是用管理员去完成这个审批任务,
这里有几个路由可供选择,在这里我选择Fulltrack,也就是需要变更评审委员会去评审一下,点击完成任务,这时候流程到了,安排变更,评审委员会评审这样一个环节,我还是用管理员的账号点进去,
来完成这个任务,可以根据评审的情况是选择批准,拒绝还是需要进一步的澄清,在这里我选择批准,点击完成任务,我们可以看到它现在是到了创建变更通告的一个节点,

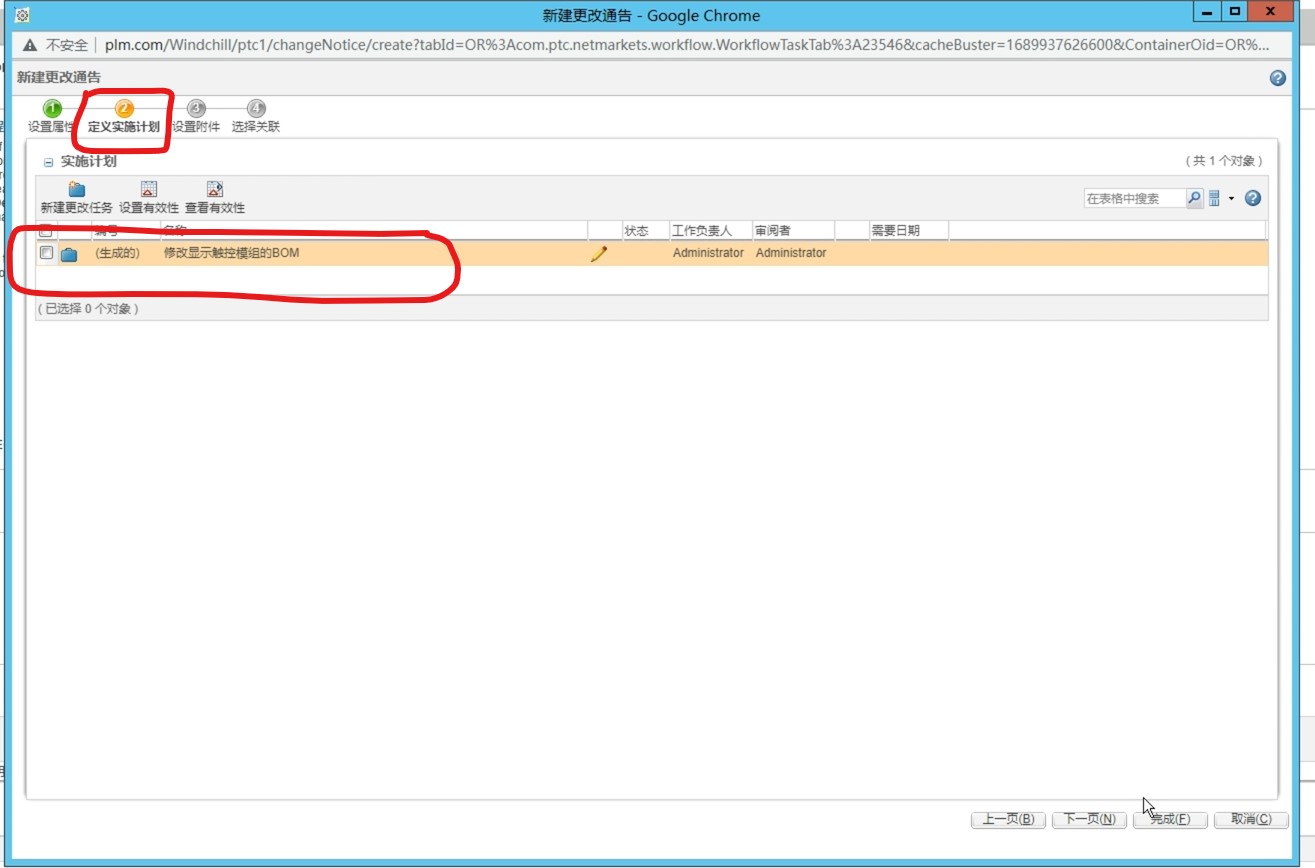

比如说,现在这个变更请求已经评审通过了,需要发起变更,这时我们就可以去点开,这个创建变更通告的任务,在这个任务里面呢,可以在这个对主题的操作这个地方,直接去创建一个更改通告,
点击新建更改通告,我们输入更改通道的名称,在这里,可以对变更通告进行进一步的说明,然后点击下一步,定义实时计划,定时计划,系统会默认创建一个实际实时任务,我们可以点击编辑更改任务,来修改它的默认的名称,比如说我这里我要修改,显示触控,to the bomb然后呢选择声音响的对象,这里我就还是粘贴,刚才那个显示触控的部件,然后点击完成,再点击下一页,可以上传一个本地的附件,通常更改通告会有一个更改通知单,这里为上上传本地这个更改通知单,作为它的附件,然后点击下一页,选择关联这个地方,系统会自动把刚才的更改请求,添加到关联的进程,我们点击完成,选择立即提交,这时候就自动创建了一个更改通告,并完成了流程的一个提交。
