9. Windchill 工程变更管理 1

9. Windchill 工程变更管理 1



这是一张比较完整的变更管理的一个流程图,系统里面有三个变更管理相关的对象,一个是问题报告,一个是更改请求,还有一个是更改通告,

如果我们发现产品有一个缺陷,或者是质量问题,亦或者是我们对产品有一个改进意见,那么我们就可以在系统里面,创建一个问题报告,

然后经过相关的评审,来确认这个问题是否存在,或者是否需要进一步改进,问题确认了之后,那么我们就可以在系统当中,创建一个更改请求,请求对系统当中已经发布的数据,

来进行更改,然后走更改请求的流程,有相关的部门或同事,进行这次更改请求的影响分析,可以根据影响分析的结果,来确定我们是否对这个请求,要进行CRB的评审,也就是变更评审委员会来进行评审,更改请求,评审通过之后,也就是我们要确认要执行这次更改,那么我们就可以在系统里面,建立一个更改通告,然后通过更改通告的流程,来具体的去实施这次流程,在更改通告里可以创建实施计划,然后将实施计划提交变更评审委员会进行评审,评审通过之后,那么具体负责更改的负责人,就可以去实施这次变更,去修改系统里面的数据,经过相关用户的验证,再经过更改通告的审计,完成更改内容的发布,这是 系统里面,一个完整的更改流程。





当然在实际执行的过程当中啊,可能不会这么复杂,我们可以根据不同企业的需求,去定义不同的流程,那么有的企业呢,他可能就直接的走,这个更改通告的流程,来完成系统数据的一个修改啊,有的企业呢,可能先提交一个更改请求,然后通过更改请求来触发更改通告,来完成这个更改流程,这都是可以的。

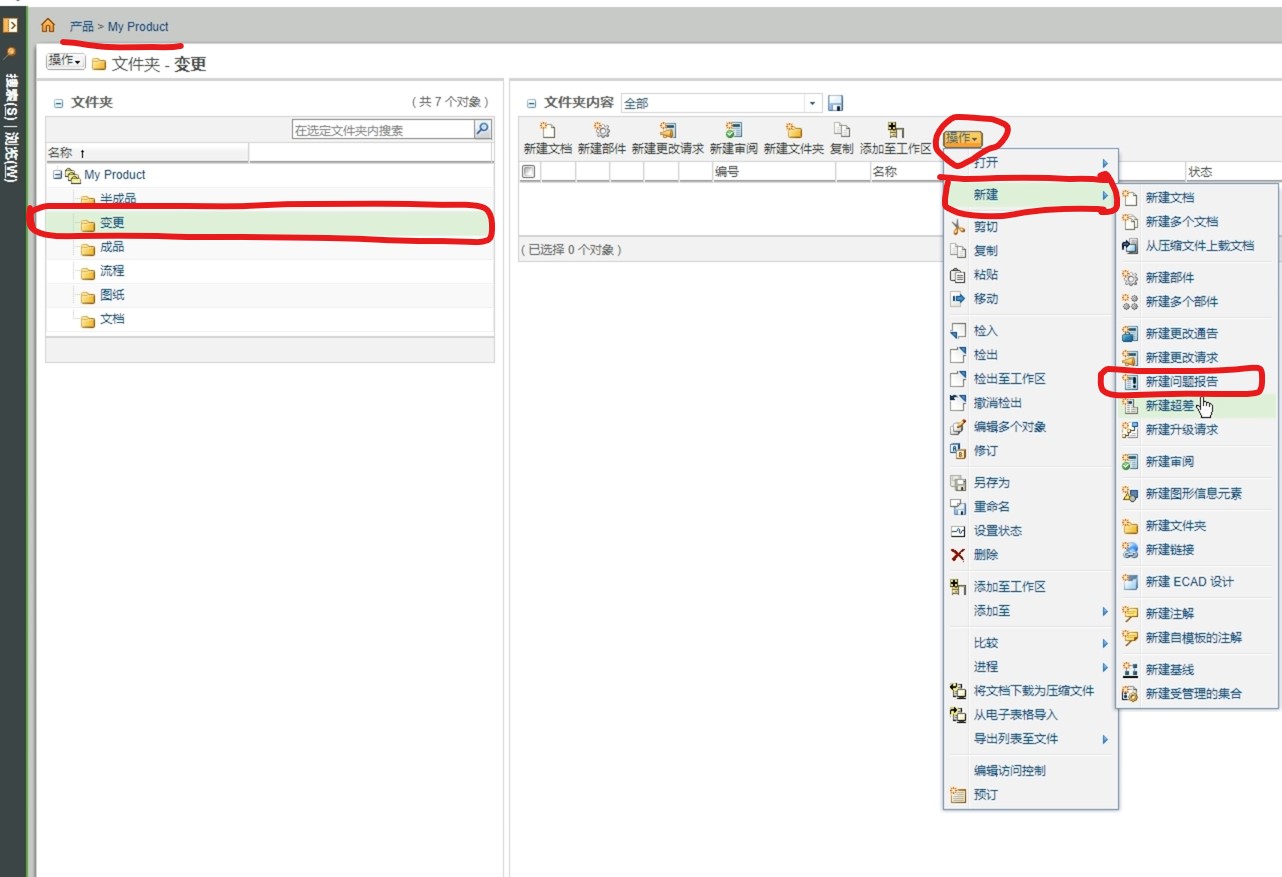

在系统当中 来演示一下这个完整的变更流程,进入产品库或者存储库之后, 点击操作新建,新建问题报告,然后输入问题报告的名称,某某产品,

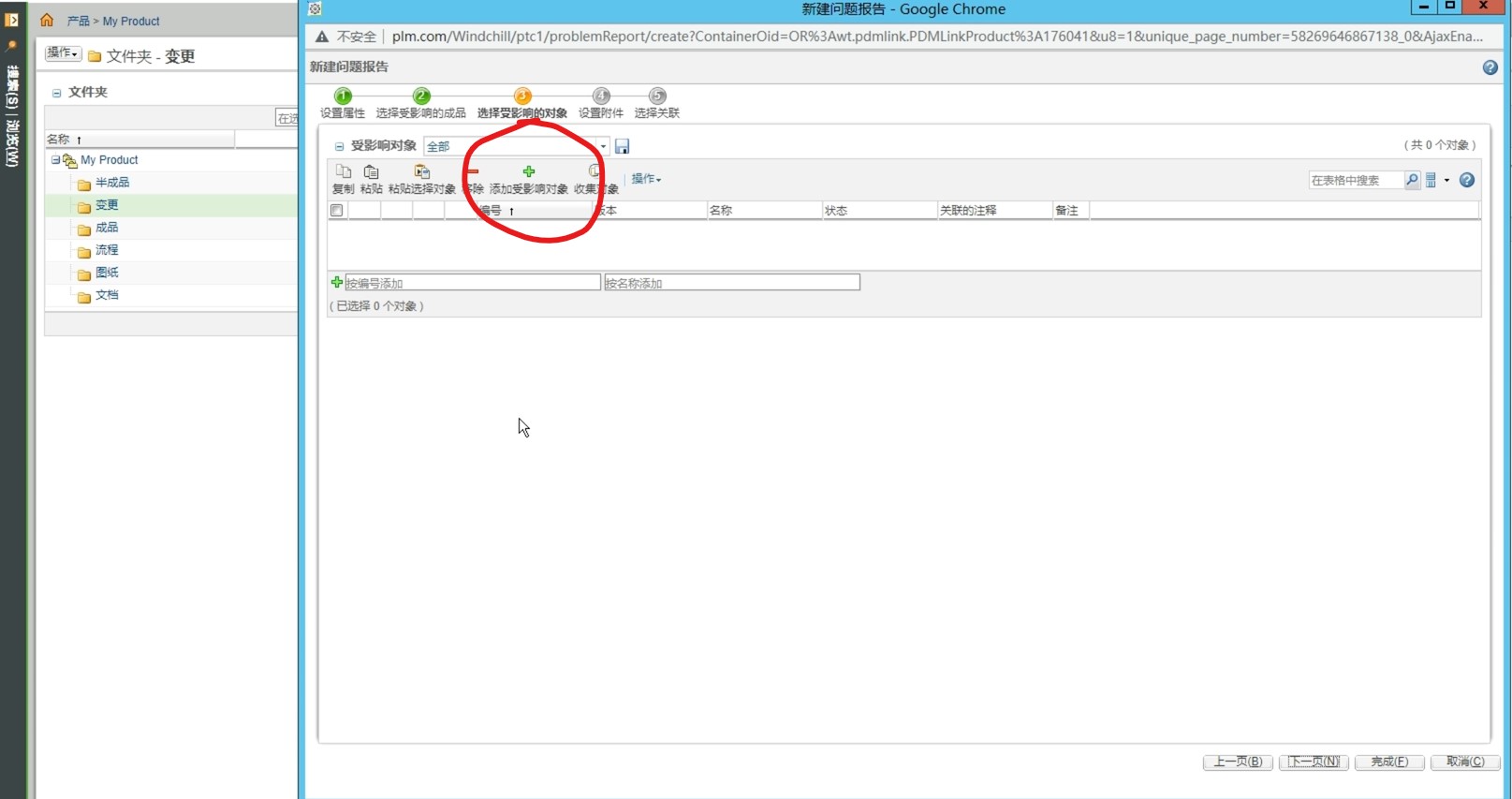

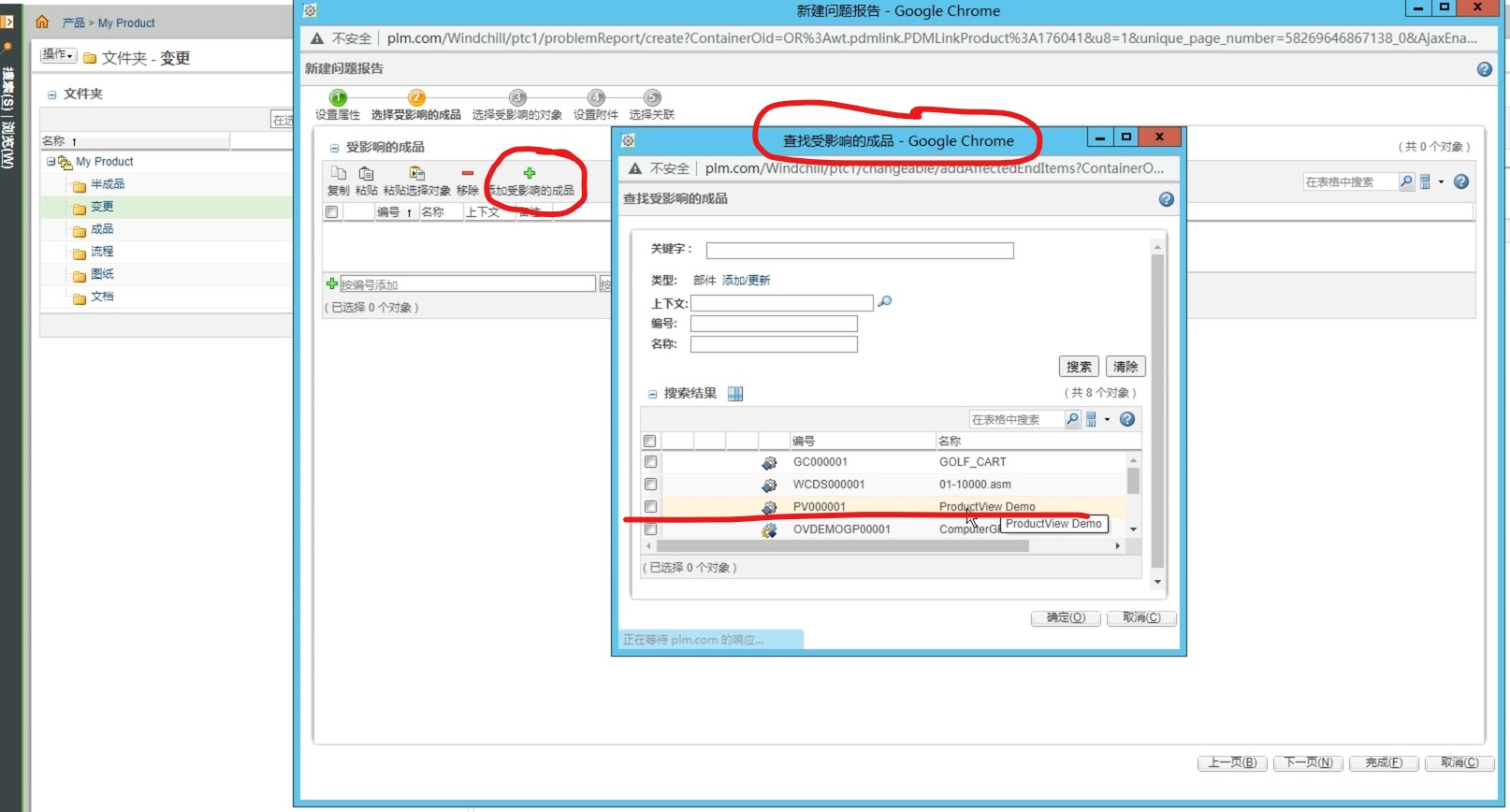

降版本问题,然后写上其他的信息,点击下一页,在成品里面添加受影响的成品,点击下一页,选择受影响对象,

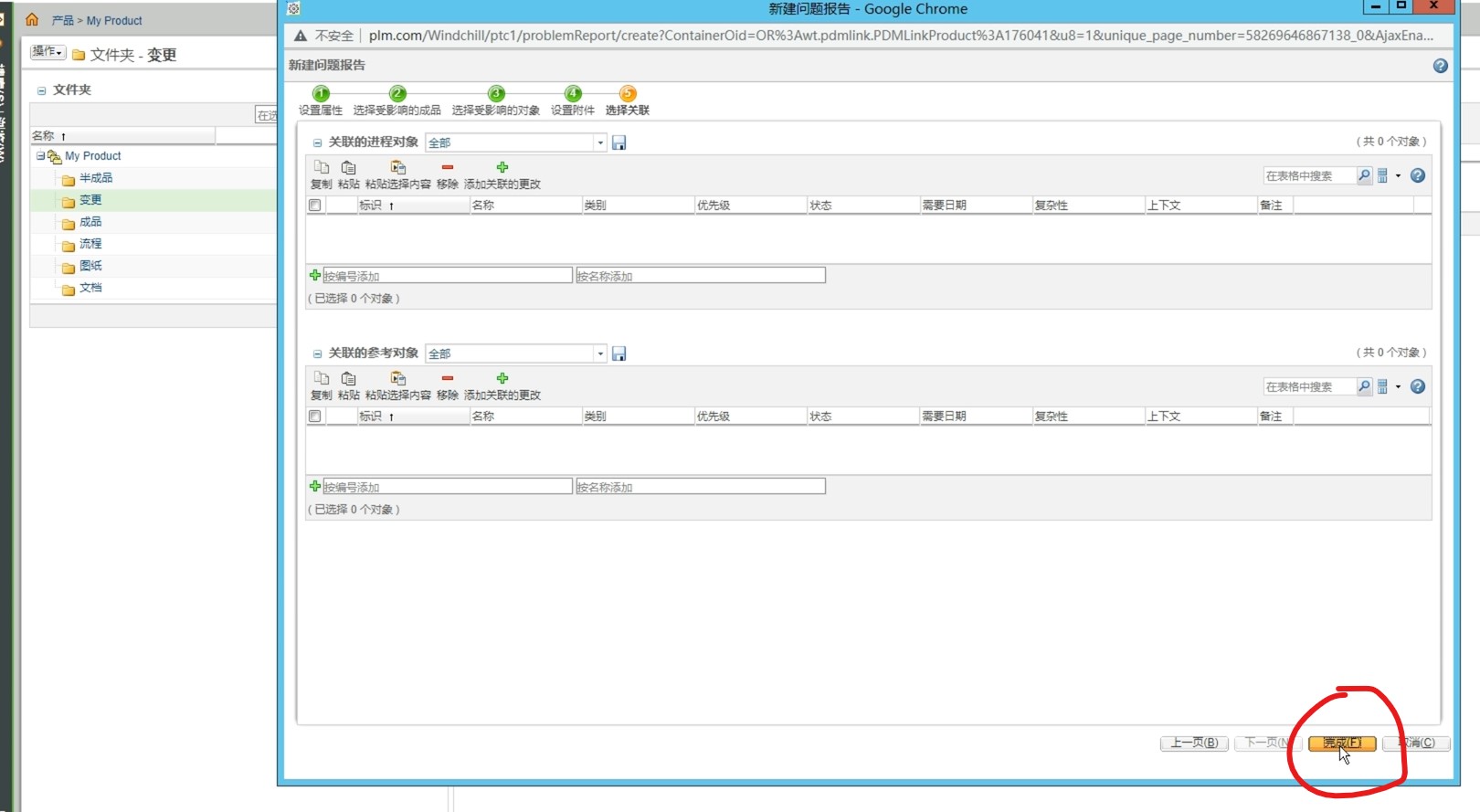

可以添加系统当中已有的文档,图纸和零部件等数据,也可以不添加,点击下一页,如果有附件的话,可以上传本地的附件,如果和其他的流程有关联关系,可以点击下一页,把其他的进程关联过来,

如果没有的话,点完成就可以,这样这个问题报告就创建完了,我们可以点立即提交或者稍后提交,在这里我点立即提交

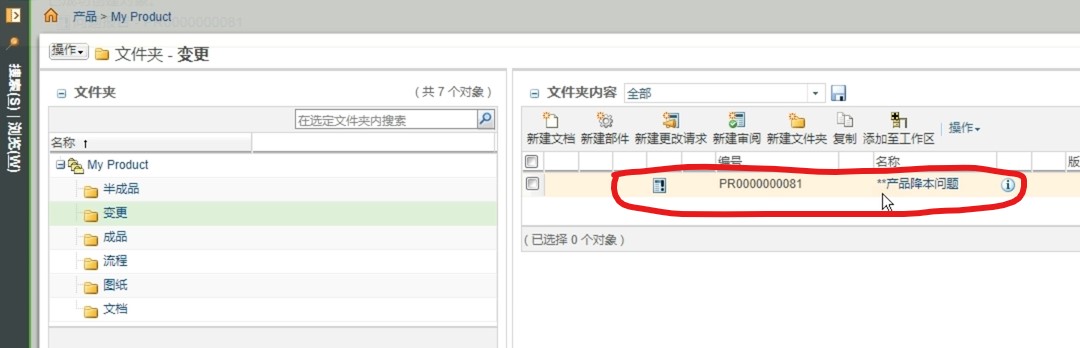

这时我们可以看到,这个问题报告已经创建完了,并自动完成了提交。

我们点击进程,可以看到 ,已经到了分析问题报告这一个环节,我们可以在路由处理历史记录,

这个地方,点击右键看一下,打开进程管理器,看一下它具体的一个流程,绿色的表示的是当前的一个活动节点,目前他是在分析问题报告,

这样一个环节,然后我们我直接用管理员,来完成这个分析问题报告的任务,然后点击完成任务,这是我们打开流程图,再看一下,

可以看到这个流程他并没有结束,他在同步变更请求,也就是说,虽然我们这个问题报告已经评审完了,他需要等他关联的更改请求在流程走完了之后,

他才会把它这个流程结束。

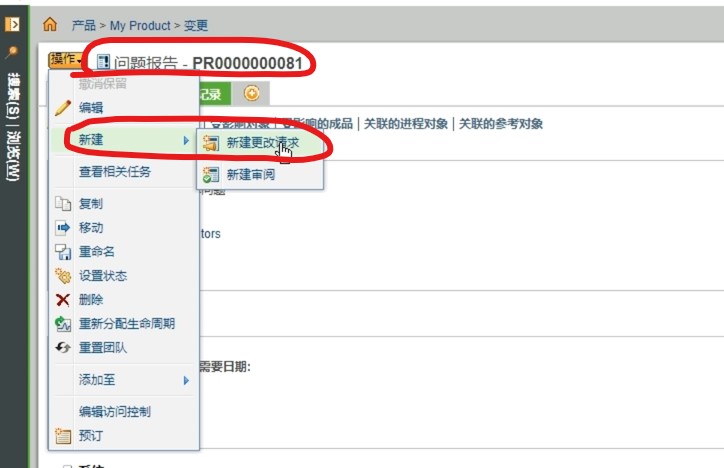

那么这时候,我们就可以基于这个问题报告,来创建一个更改请求,点击操作新建更改请求,既然这个更改请求的名称,也就是说你要更改什么东西,

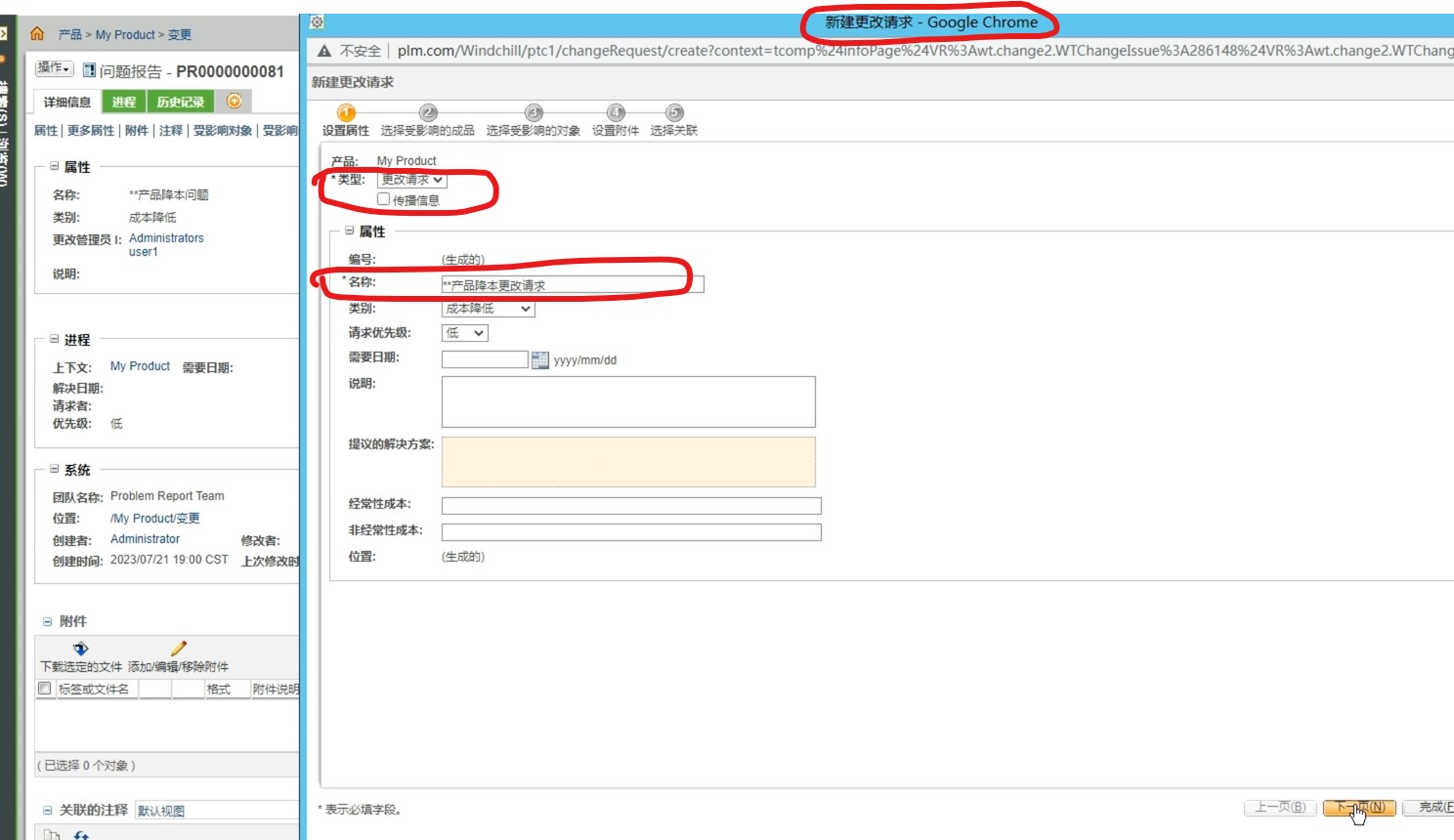

下面可以填写更改的具体内容,和更改的方案等等,然后点击下一页通过这个地方,可以选择添加受影响的成品,点击下一页首选的对象,首选的对象,

就是我们请求要更改的内容,我可以选择一个,比如说经过评估,我们这次变更呢,需要对这个部件的bom来进行修改,那么我们就可以在,就把它添加到首像对象里面,

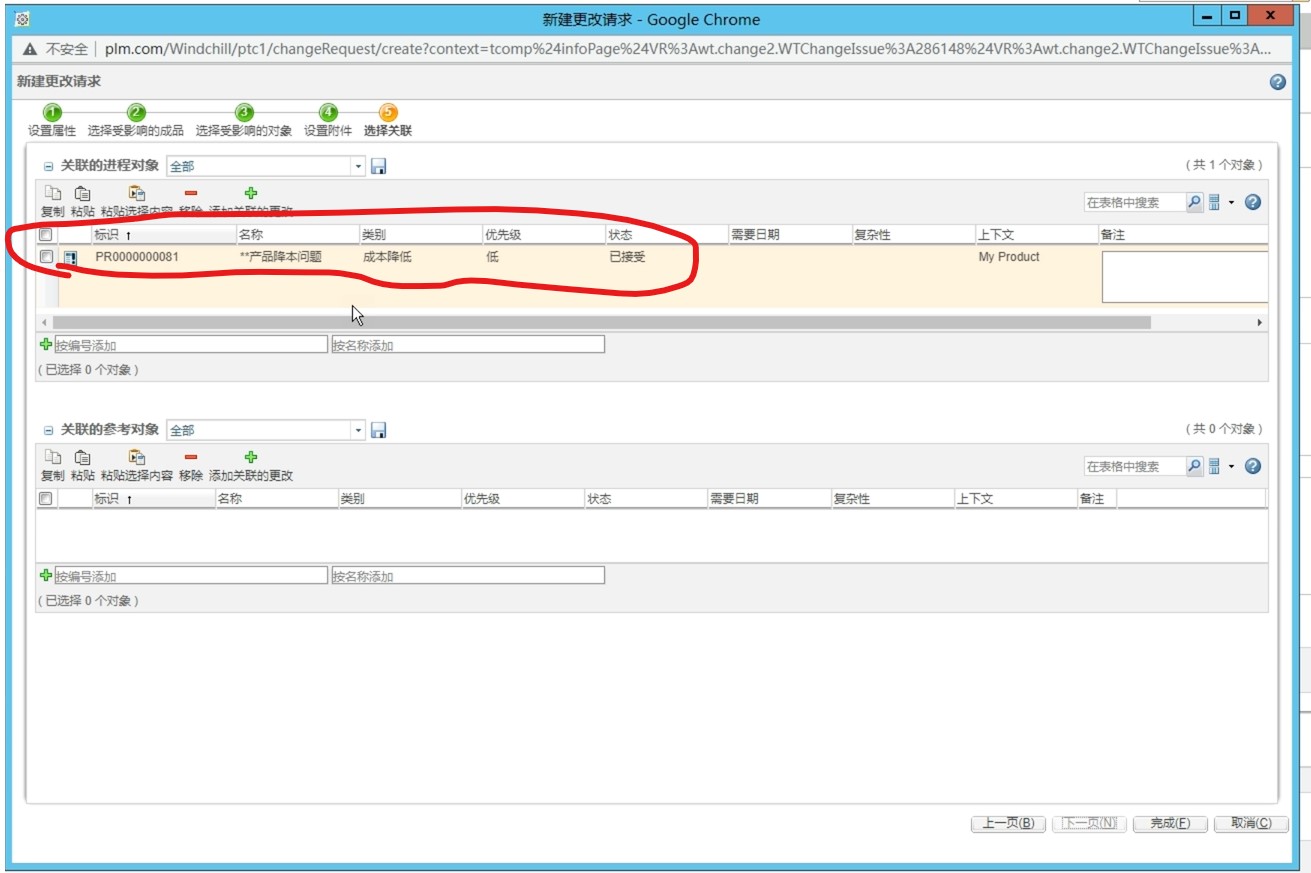

然后点击下一页,如果有附件就上传附件,没有的话点击下一页,我们可以看到我们刚才创建的那个问题报告,已经自动的添加到关联的进程里面了,如果还需要关联或者参考其他进程,

就也可以直接的添加过来,没有的话直接点击完成,同样的也可以立即提交,也可以稍后提交,这里我还是选择立即提交,我们可以看到这个更改请求页,已经创建完了。
