PMP知识点(重点)
一、流程-步骤-顺序
1.变更流程:
1记录——2评估(或沟通)——3提交——4更新——5通知
2.风险流程:
1识别风险(记录)——2定性风险分析——3定量风险分析——4规划应对
3.问题处理步骤:
1定义问题——2分析根本原因——3过滤相关的方案——4汇报
问题解决: 1定义, 2识别, 3方案, 4选择, 5执行, 6验证。
1定义(问题)、 2识别(根本原因)、 3方案(生成方案)、 4选择(最佳方案)、 5执行、 6验证(有效性)
4.冲突管理顺序:
1由团队成员自行解决——2项目经理提供协助——3采用正式的流程
5.正常收尾:
1.获得验收 2.移交最终成果 3.总结经验教训 4.更新组织过程资产 5.存档 6.释放资源。
6.项目提前终止:
1.调查并记录原因 2.移交已完成和未完成的最终成果 3.总结经验教训 4.更新组织过程资产 5.存档 6.释放资源。
7.质量审计的目的
确认过程是否符合组织的政策、流程和程序。1识别2分享3协助4积累5确认。
二、区分
2.1 组织过程资产和事业环境因素?
1,是组织内部的还是外部的,如果是外部的,一定是事业环境因素;如果是组织内部,可能是组织过程资产,也可能是事业环境因素。
2,项目经理是否可以选择,组织过程资产是可以选择用或不用;事业环境因素是不容项目经理选择的。
3,以“程序”结尾的词大多是组织过程资产;以“系统”结尾的词大多是事业环境因素
2.2 弱矩阵型组织,项目联络员和协调员:
项目联络员:联络沟通作用,没有权力,需要职能经理做决定。
项目协调员:有一定的决策权、可以向高层经理汇报,打小报告。
所以两者最大的区别在于:是否能够做决策。职能经理完全掌握预算,pm 是兼职
2.3 PMO (项目管理办公室)有几种不同类型
1)支持型:担当顾问角色,为各位项目经理提供项目模板、最佳实践、培训、经验教训等资源支持,权力很小,打打酱油玩的 PMO。
2)控制型:PMO 权力居中
3)指令型:直接管理和控制项目,控制权力最大的是指令型。
2.4 工作绩效
1)指导与管理项目工作的输出:工作绩效数据work performance data
2)由控制过程做进一步分析。将工作绩效数据与项目管理计划组件、项目文件和其他项目变量比较之后生成工作绩效信息。
3)监控项目工作的输出:工作绩效报告(基于工作绩效信息,以实体或电子形式编制工作绩效报告,以制定决策、采取行动或引起关注。)
5.通过实施整体变更控制过程对变更请求进行审查和处理。变更可能包括:
纠正措施。 为使项目工作绩效重新与项目管理计划一致,而进行的有目的的活动。
预防措施。 为确保项目工作的未来绩效符合项目管理计划,而进行的有目的的活动。
缺陷补救。 为了修正不一致产品或产品组件而进行的有目的的活动。
1) 纠正措施:实际绩效与计划之间已存在偏差,需要纠偏;
2) 预防措施:防止实际绩效与计划之间出现偏差,需要防范;
3) 缺陷补救:产品组件有质量问题,需要修正;
4) 更新:针对受控文件或计划的变更。
如果改变了计划,一定是更新。
2.5 范进成基准
1.范围基准包含了:项目范围说明书、WBS、WBS 词典
2.6 应急储备&管理储备
应急储备用来应对“已知的未知”风险,PM 可以直接支配,包含在进度基准中。 随着项目信息越来越明确,可以动用、减少或取消应急储备。
管理储备用来应对“未知的未知”风险,不包含在进度基准中,需要管理层的批准才可动用。
2.7 关键链路法&关键链法
关键路径法是没有考虑任何资源限制,
关键链法考虑了资源限制和约束,所以关键链法又叫做:资源约束型关键路径。考虑了资源的不确定性。
2.8 资源优化技术&进度压缩(制定进度计划的工具)
1)资源平衡:资源不足或分配不合理时使用
资源平衡是把非关键路径上的资源转移到关键路径,由于延后了非关键路径,使得关键路径发生了变化,产生新的关键路径,导致工期延长。
2)资源平滑:一种特殊的资源平衡。
活动只在时差内调整,所以不会产生新的关键路径,不会延长工期。但是资源平滑无法实现所有资源的优化。
3)赶工:增加资源来压缩进度。直接导致成本增加,其次是风险增加。
4)快速跟进:按顺序执行的活动或阶段改为并行,改变逻辑关系。直接导致风险增加,其次是成本增加。
2.9 挣值管理工具
1)监测实际绩效与基准之间的偏差:
进度偏差 SV=EV-PV,
成本偏差 CV=EV-AC,
进度绩效指数 SPI=EV/PV,
成本绩效指数 CPI=EV/AC
2)预测未来:
A :完工尚需估算 ETC :
分两种情况 非典型偏差:ETC=BAC-EV; 典型偏差:ETC=(BAC-EV)/CPI;
B: 完工估算 EAC=ETC+AC
由于 ETC 有多种计算方法,所以 EAC 也有多种算法
非典型偏差:(未来绩效将会改进,接下来的工作按时、按预算完成; 假设将按预算单价完成ETC,项目将不会出现类似偏差)
EAC=BAC-CV;
ETC=BAC-EV;
典型偏差:(继续保持目前绩效,按目前趋势;(题目没有特殊说明默认典型偏差);假设当前CPI完成剩余工作,今后项目将按现在的偏差情况发展下去)
EAC=BAC/CPI;
ETC=(BAC-EV)/CPI
控制成本的工具:TCPI 完工尚需绩效指数,衡量未来完成工作的难度
完工尚需绩效指数=剩余工作/剩余资金。
1)基于 BAC:TCPI=(BAC-EV)/(BAC-AC);(没有特殊说明默认基于 BAC)
2)基于 EAC:TCPI=(BAC-EV)/(EAC-AC);
2.10 因果图、流程图、散点图都涉及因果关系,有什么区别?
- 因果图偏重于从结果倒查原因。
- 流程图偏重于从原因推导结果。
- 散点图是知道两个因素,判断是否有内在因果关系。
2.11 控制质量与管理质量的区别:
1)管理质量针对过程,旨在建立满足干系人需求的信心;
2)控制质量针对结果,旨在证明项目已经达到发起人和/或客户的验收标准。

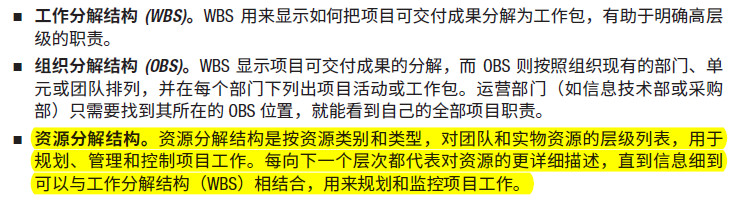

2.12 分解结构
WBS 工作分解结构
OBS 组织分解结构
RBS 资源分解结构

2.13 RACI 矩阵
R=执行、A=负责、C=咨询、I=知情
2.14 冲突解决
1)合作/解决问题(面对)Collaborate/Problem Solve/Confronting:直面问题、引导各方达成共识,双方都满意;双赢.
2)妥协/调解 Compromise/Reconcile:各退一步、双方一定程度上满意,比如去买东西时讨价还价,你说 100,我说 80,最后各退一步 90 成交;双输.
3)缓和/包容 Smooth/Accommodate:强调一直而非差异即求同存异、寻找共同点;双输
4)撤退/回避 Withdraw/Avoid:从实际问题和冲突中退出,问题先不谈;双输
5)强迫/命令 Force/Direct:利用权力来强行解决问题。(一般紧急情况使用)。赢输
五种冲突管理方法,虽然我写的是双方,但其实可以用于三方、四方、多方。
2.15 沟通方法
1)互动沟通:在两方或多方之间进行多向信息交换,确保全体参与者对特定话题达成共识的最有效方法。比如开会、打电话等;
2)推式沟通:把信息发送给需要接受这些信息的特定接收方。可确保信息的发送,不确保信息被理解。比如:发邮件、短信、派发传单、发送小广告。
3)拉式沟通:接收者自主自行地访问信息内容。比如上谷歌、上百度查询,上企业内网查询信息、经验教训数据库、知识库等。
沟通方法:
互动沟通:在两方或多方之间进行的实时多向信息交换。
推式沟通: 向需要接收信息的特定接收方发送或发布信息。
拉式沟通:适用于大量复杂信息或大量信息受众的情况
2.16 PMO不同类型
支持型。 支持型 PMO 担当顾问的角色,向项目提供模板、最佳实践、培训,以及来自其他项目的信息和经验教训。这种类型的 PMO 其实就是一个项目资源库,对项目的控制程度很低。
控制型。 控制型 PMO 不仅给项目提供支持,而且通过各种手段要求项目服从,这种类型的 PMO对项目的控制程度属于中等。服从可能包括:
nu采用项目管理框架或方法论;
nu使用特定的模板、格式和工具;
nu服从治理。
uu指令型。 指令型 PMO 直接管理和控制项目。项目经理由 PMO 指定并向其报告。这种类型的 PMO
对项目的控制程度很高
机会成本和沉默成本
2.17 质量审计目标
可能包括(但不限于):
uu识别全部正在实施的良好及最佳实践;
uu识别所有违规做法、差距及不足;
uu分享所在组织和/或行业中类似项目的良好实践;
uu积极、主动地提供协助,以改进过程的执行,从而帮助团队提高生产效率;
uu强调每次审计都应对组织经验教训知识库的积累做出贡献。
5.确认
2.18 成本的类型
| 名称 | 含义 | 举例 |
| 直接成本 | 直接可以归属于项目工作的成本 | 项目团队专职人员的差旅费、工资 |
| 间接成本 | 来自一般管理费用科目、或多个项目分摊 | 管理费用、水电费、房租 |
| 固定成本 | 不随生产量、工作量或时间的变化而变化的非重复成本 | 打印机、扫描仪等固定资产采购费 用 |
| 可变成本 | 随着生产量、工作量或时间而变的成本,又称为变动成 本 |
原材料、人工费、墨盒、 A4纸等 耗材费用 |
| 全生命周期成本 | 在产品经济有效使用期间所发生的与该产品有关的所有成本 |
设计、生产、运维、处置 |
| 沉没成本 | 任何已发生的成本,与是否合理无关。 在决定是否继续某个出了问题的项目时,不应该考虑沉没成本。 |
|
| 机会成本 | 因为选择一个项目而放弃另一个项目,另一个项目可能带来的利益 |
2.19 塔克曼阶梯理论
形成阶段: 相互认识,相互独立,不一定开诚布公。
震荡阶段: 不同观点和意见,有冲突。
规范阶段: 开始协同工作,学习相互信任。
成熟阶段: 组织有序,相互依靠,平稳高效。
解散阶段: 释放人员,解散团队。
2.20威胁(风险)应对策略
1)规避 Avoid:也翻译为回避。采取行动来完全消除威胁,或保护项目免受风险影响。通
常包括:
改变项目管理计划
缩小范围
改变策略
延长进度
关闭整个项目,等等。以完全消除威胁。
2)转移 Transfer:把风险管理责任简单的推给另一方,而并非消除风险。包括:
外包
找供应商,等等。
3)减轻 Mitigate:采取行动降低风险发生概率或影响。
包括:
采用不太复杂的流程
进行更多的测试
多家供应商选更加可靠的
开发原型
加入冗余部件
备份
多准备几个,等等。
4)接受 Accept:接受风险存在,而不采取任何措施(除非真的发生)的风险。
使用场景:没有其他合理的应对策略或其他策略不具经济有效性;
接受策略分两种:
被动接受:等风险发生了再说,真的发生了再由项目团队进行处理(权变措施);
主动接受:建立应急储备,安排时间、资金或资源来应对。
5)上报:Escalate
如果项目团队或项目发起人认为某威胁不在项目范围内,或提议的应对措施超出了项目经理的权限,就应该采用上报策略。
被上报的风险将在项目以上更高的层面如项目集层面、项目组合层面或组织其他相关部门加以管理。
2.21 机会的应对策略
1)开拓 Exploit:与“规避”相对应。消除某个积极风险的不确定性,确保机会肯定出现。
包括:
把组织中最有能力的资源分派给项目来缩短完工时间
采用全新技术或技术升级来减少实现项目目标所需的成本和工期
2)分享 Share:与“转移”相对应。把应对机会的部分或全部责任分配给最能为项目利益
抓住机会的第三方(共享方)。包括:
建立风险共担的合作关系和团队
为特殊目的成立公司或联营体
目的是充分利用机会,使各方都从中受益
3)提高 Enhance:与“减轻”相对应。提高积极机会的发生概率或影响。包括:
增加资源
提高概率
提高积极影响
4)接受 Accept:当机会发生时乐以利用,但不主动追求。
包括:
主动接受:主动建立应急储备,预留时间、资金或资源以便在机会出现是加以利用;
被动接受:不采取主动行动,定期审查,确保机会没有太大变化。
5)上报:Escalate
如果项目团队或项目发起人认为某威胁不在项目范围内,或提议的应对措施超出了项目
经理的权限,就应该采用上报策略。
被上报的风险将在项目以上更高的层面如项目集层面、项目组合层面或组织其他相关部
门加以管理。
2.22 员工待遇
边际福利---所有员工都可享受的福利, 与员工的业绩好坏没有直接关系。用来保障员工的经济安全性,使他们无后顾之忧。属于保健因素
如: 五险一金、基础培训等
额外待遇----给某些员工的特殊奖励,主要用来奖励优秀员工。属于激励因素
如:固定的停车位、靠窗的办公室、与总经理一起吃午饭等。
光环效应----因一个人在某个方面表现好,人们就理所当然地认为他在其他方面也会表现好。 要防止光环效应
如:指定一个优秀的技术专家当项目经理
2.22 相关方参与度评估矩阵
不了解型。 不知道项目及其潜在影响。
抵制型。 知道项目及其潜在影响,但抵制项目工作或成果可能引发的任何变更。此类相关方不会支持项目工作或项目成果。
中立型。 了解项目,但既不支持,也不反对。
支持型。 了解项目及其潜在影响,并且会支持项目工作及其成果。
领导型。 了解项目及其潜在影响,而且积极参与以确保项目取得成功。

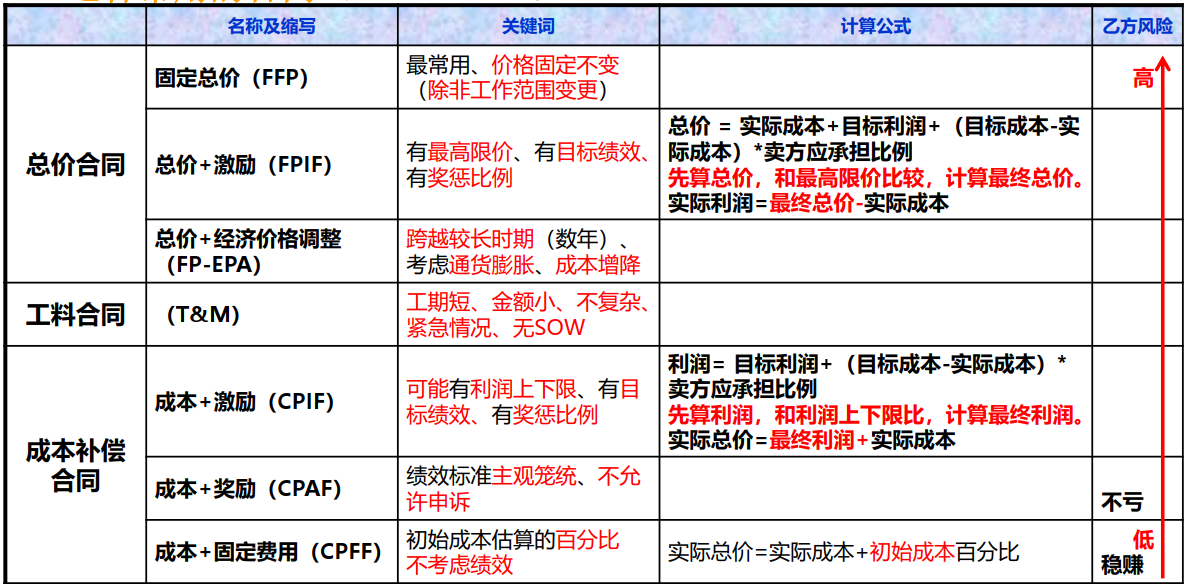

2.23 采购合同

三、解题思路
3.1 工期算概率
工期最乐观估算 a 天,最可能估算为b 天,最悲观估算 c 天,。
1、先计算均值和标准差; 均值=(a+4*b+c)/6 标准差=(c-a)/6
2、均值即概率分布中线,标准差即中线到“正负 1 西格玛”的距离。
3、看题目要求计算的区间落在哪里,和三个给定的标准差的区间进行对比;
4、其实计算区间概率,就是求抛物线下面区间的面积,整个抛物线下面的面积是 1。
浙公网安备 33010602011771号
