流水线

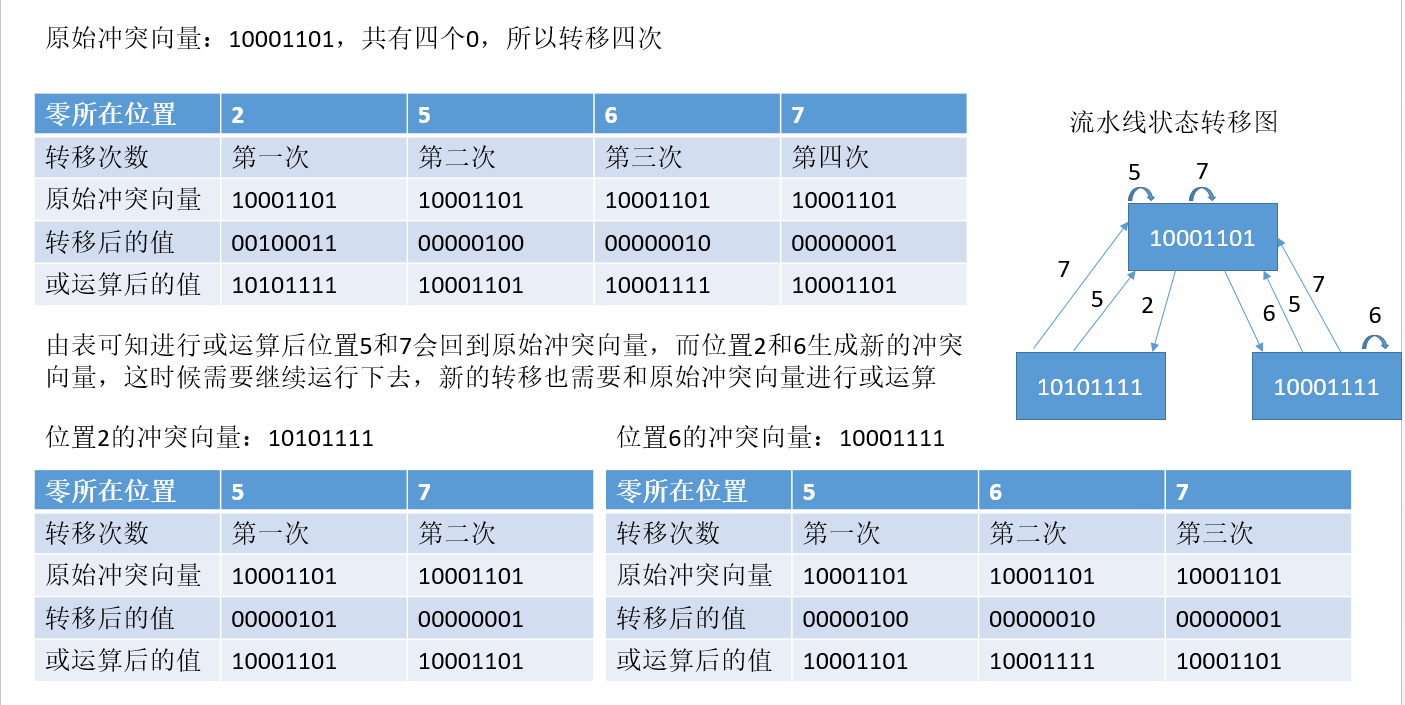

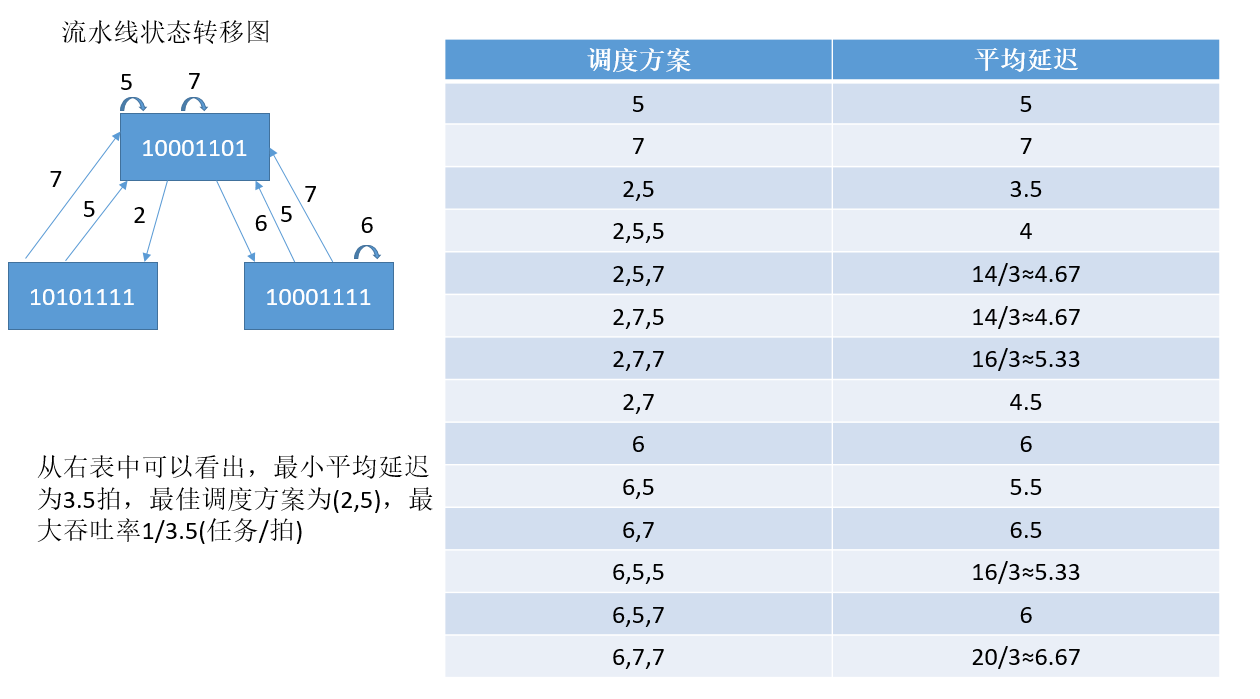

流水线-延迟禁止表、冲突向量、时空图

基础知识

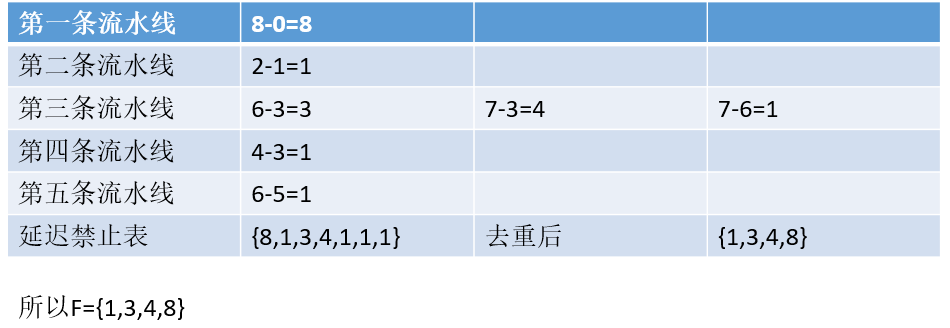

  1. 预约表,x轴为单位时间,y轴为功能、部件、空间,段等概念
  2. 延迟禁止表:F:所有流水线上每条时间段的差值的不重复集合

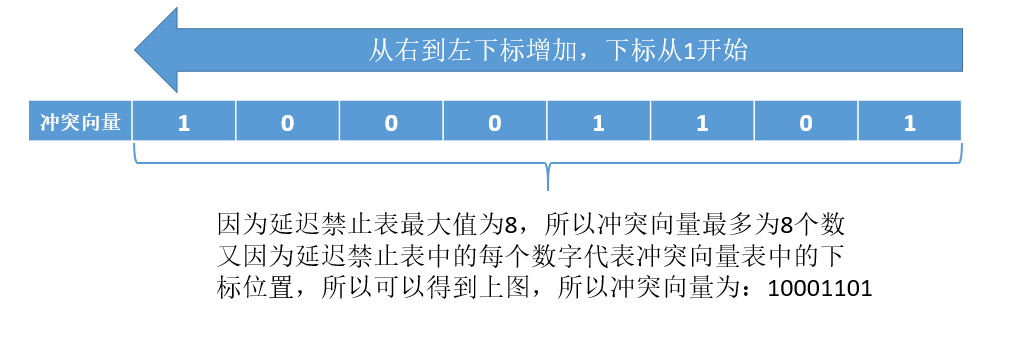

  3. 冲突向量:C:冲突向量以二进制表示,根据延迟禁止表最大数字得出冲突向量有多少个数字,延迟禁止表中的数字代表在冲突向量中的下标,从右到左,依次递增,而没有数字的则用零填充
  4. 流水线状态转移图:根据原始冲突向量中的零的个数来决定转移的次数,每次转移之前需要先向右平移(高位到低位),消除当前0所在的位置,然后得到的数据再与原始冲突向量进行或运算
  5. 最小平均延迟:冲突向量进行或运行后进行的闭环,是一个完整的任务时间,而而完成某个任务可以有多种方案,每个方案有不同步骤,最小平均延迟所求得的是每个方案中每个步骤的平均时间,如果是所有方案中平均时间最小,则是最小平均延迟
  6. 最大吞吐率:单位时间内能调度的任务数量,公式为1/最小平均延迟,单位是(任务/拍)
  7. 吞吐率计算:任务总数/单条流水线所执行的总时间数
  8. 利用率(效率):(任务总数单个任务有效时间数)/(单条流水线所执行的总时间数流水线条数)

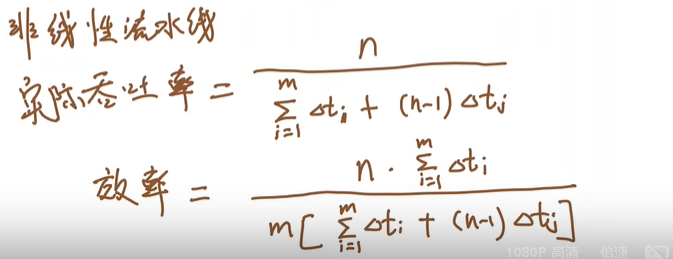

  9. 非线性流水线计算公式

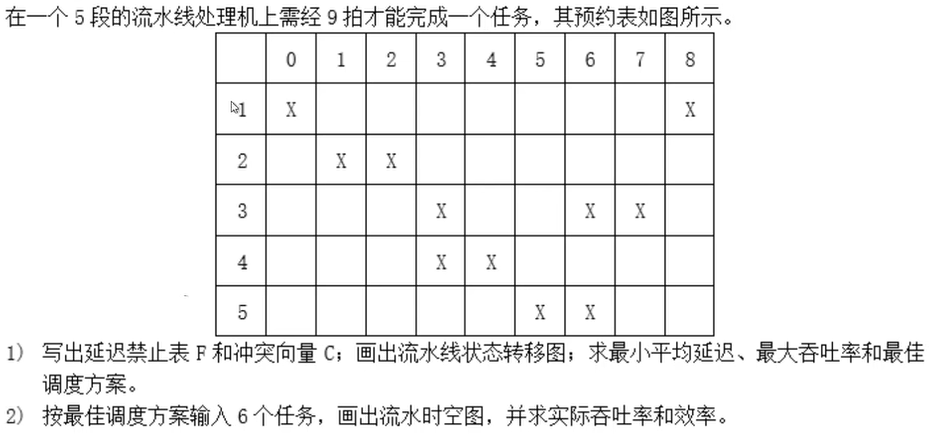

题目

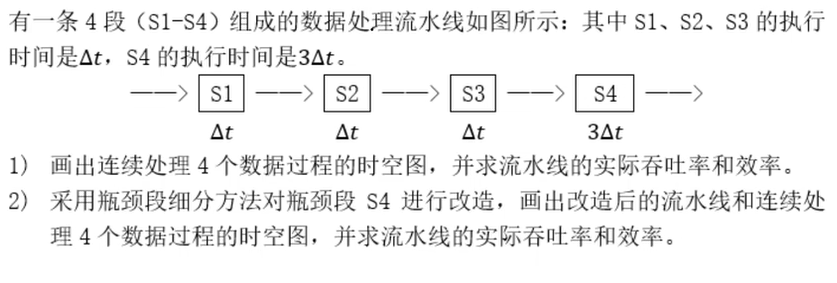

(1)




(2)

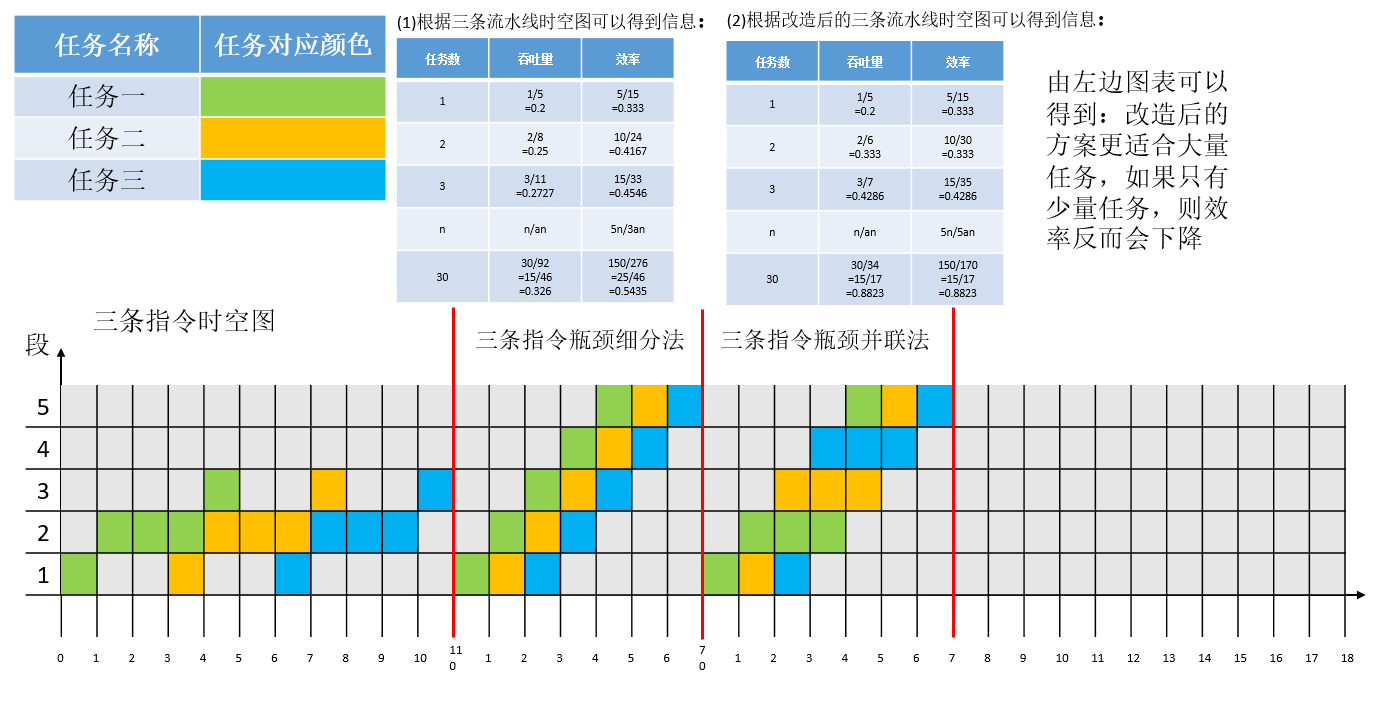

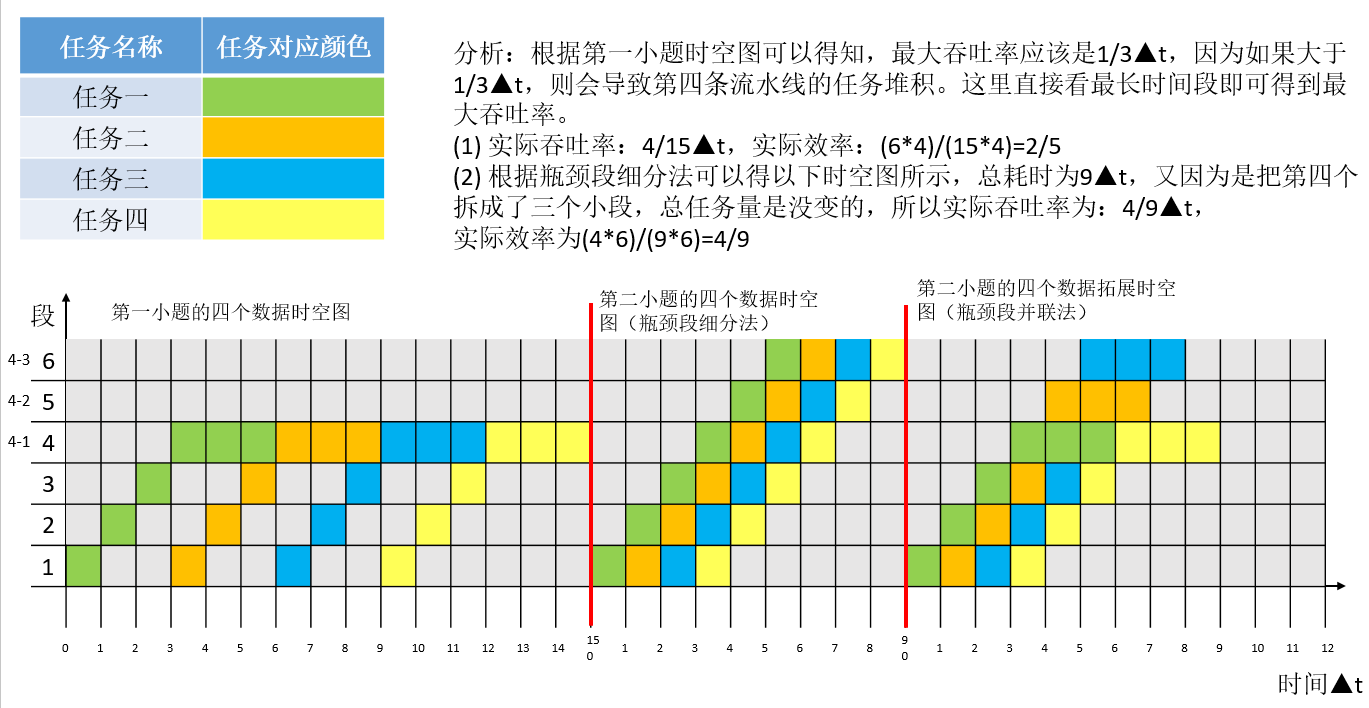

流水线-时空图、瓶颈改造

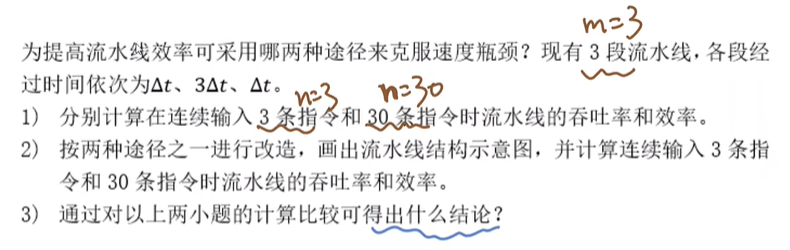

题目一

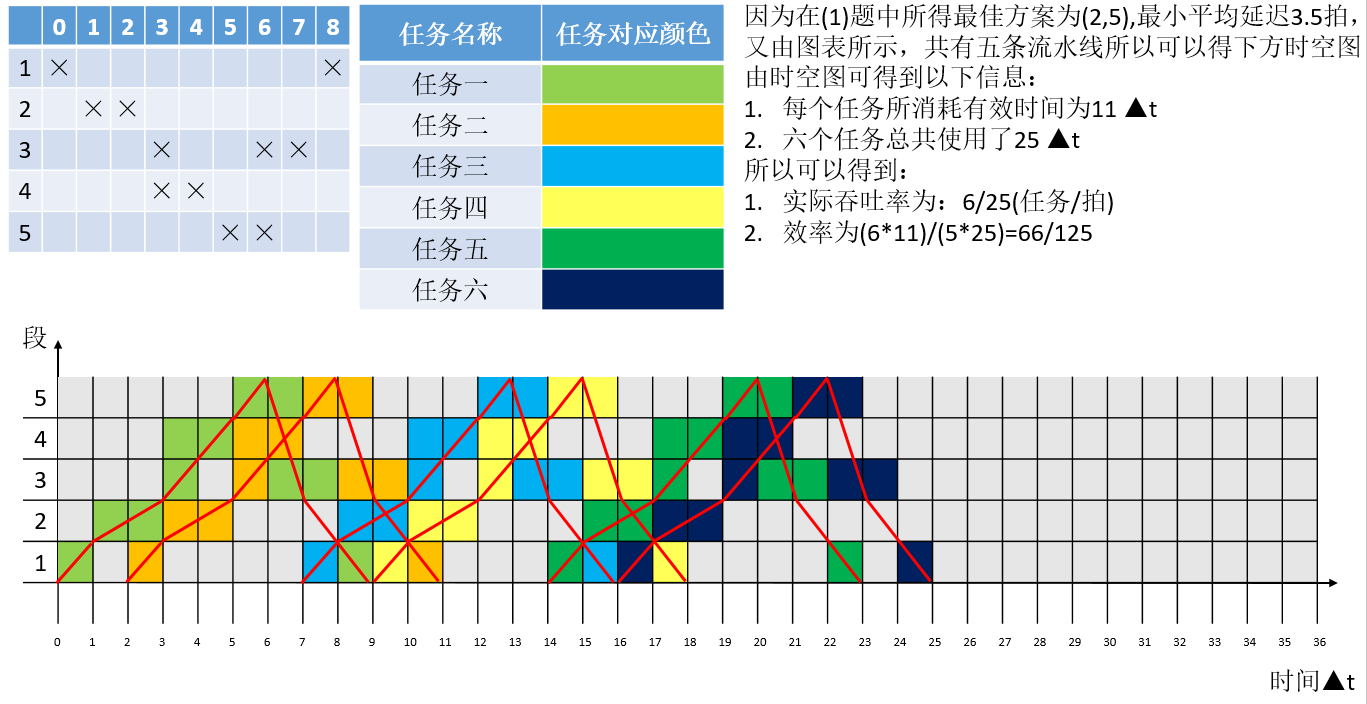

题目二

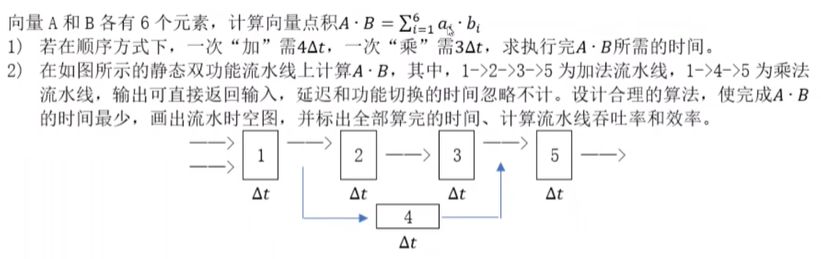

流水线-向量点积

题目
