在建工程转固(内部订单类)
1、先建立内部订单归集各种费用,此时内部订单是绑定的在建工程卡片。
2、采购发票入账后,结算内部订单,在建工程价值化。
3、建立资产卡片,AIAB维护在建工程的结算规则绑定建立的需要转固的固定资产.
4、AIBU进行在建工程结算。
第一、建立在建工程

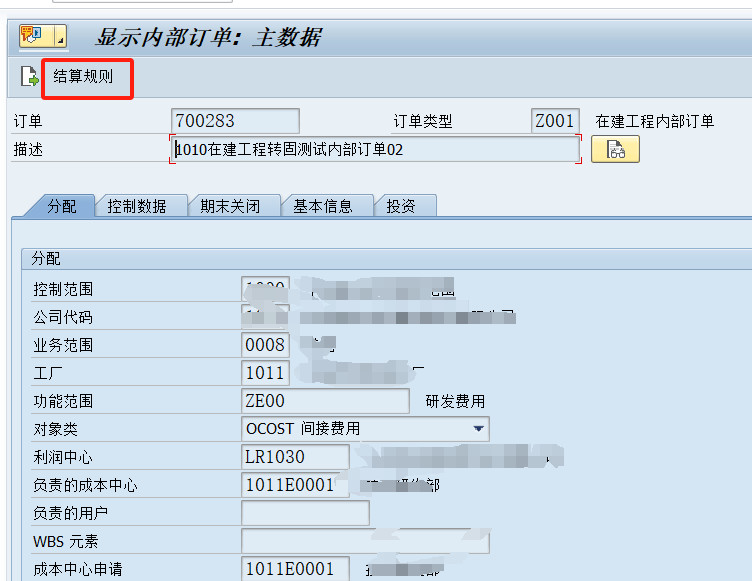

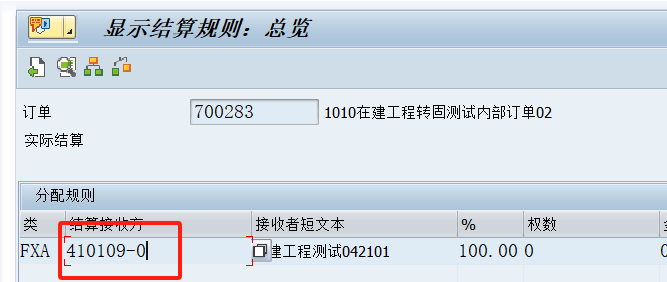

第二、建立内部订单,并建立结算规则,绑定在建工程卡片

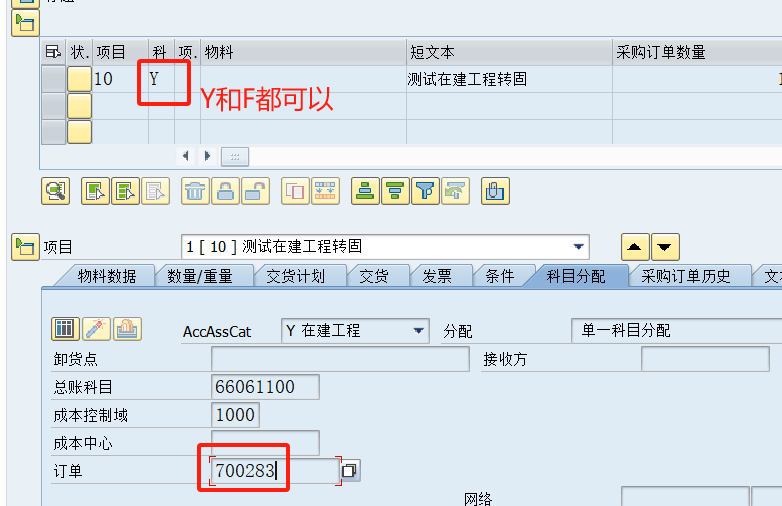

第三、创建采购订单并收货及发票入账

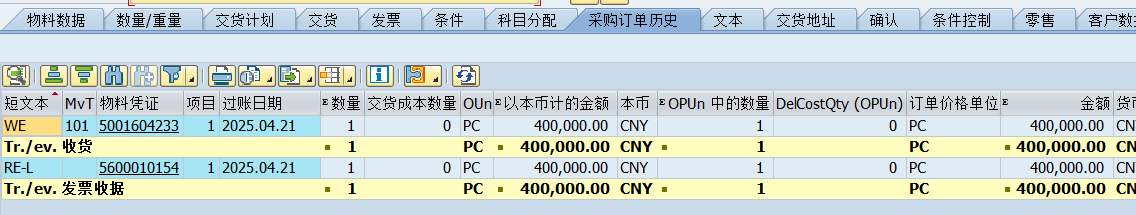

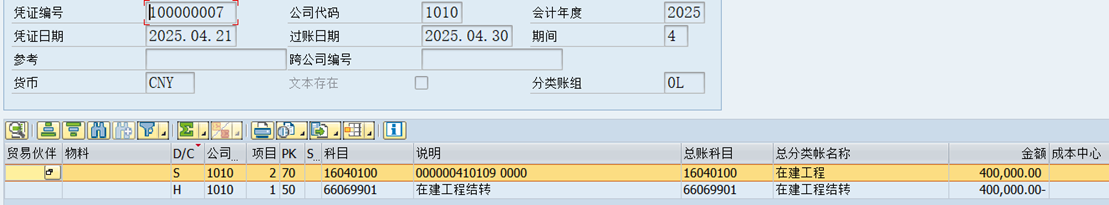

收货凭证及发票凭证如下

第四、结算内部订单

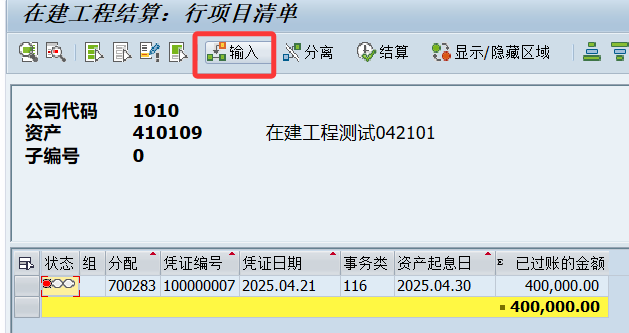

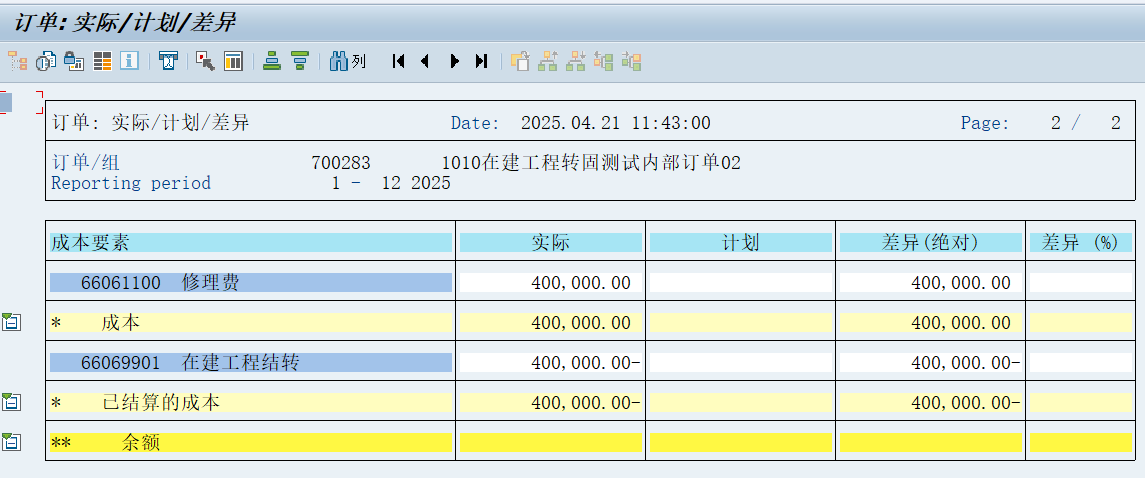

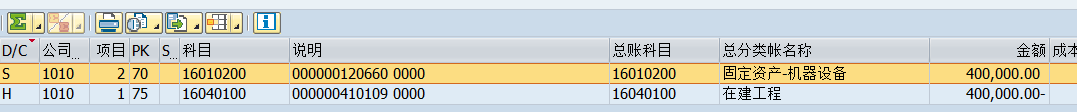

凭证如下

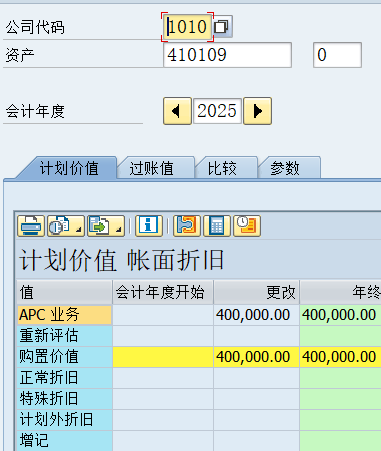

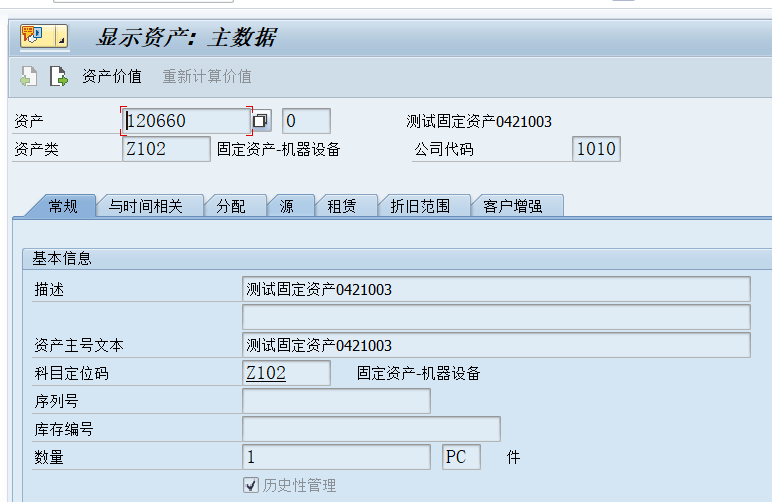

第五、建立需要转固的固定资产并绑定在建工程
保存。

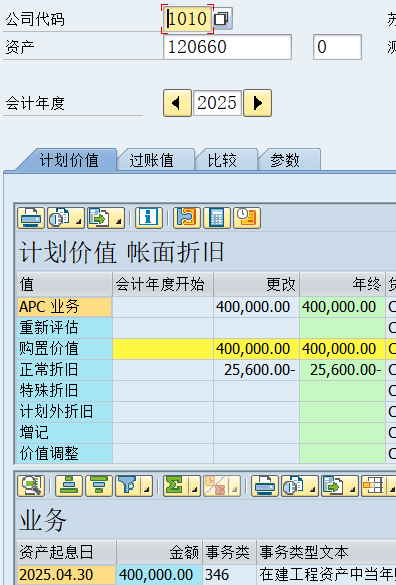

可以通过前面的执行结算跳转也可以通过事务码AIBU进行。

AIBU界面
去掉测试执行生成会计凭证
此时在建工程转固结束。
